Se encontraron multimillonarios pagos que serían injustificados en contrato que debía haber beneficiado a poblaciones apartadas de la centralidad.
El programa Aeropuertos para los Servicios Aéreos Esenciales (Asaes) del gobierno de Gustavo Petro, que tiene una inversión de más de $363 mil millones y que se supone ya debería haber modernizado a cuatro aeródromos en Chocó, Nariño y Vichada, está bajo serios cuestionamientos de corrupción por parte de la Contraloría General de la República. La entidad a la cual apunta el órgano de control es la Aeronáutica Civil, la que, aparte, viene de ser señalada en las últimas semanas por supuesto tráfico de influencias, en versiones entregadas por funcionarios del alto gobierno como la saliente directora del Fondo de Adaptación, Angie Rodríguez.

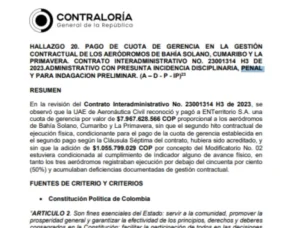

La Contraloría General de la República encontró irregularidades en el pago de una cuota de gerencia dentro del Contrato Interadministrativo No. 23001314 de 2023, suscrito entre la Aerocivil y la empresa estatal ENTerritorio, para el mejoramiento de la infraestructura de los aeródromos de Bahía Solano (Chocó), Cumaribo y La Primavera (Vichada). El hallazgo, catalogado como administrativo con presunta incidencia disciplinaria, penal y con solicitud de indagación preliminar, pone en el centro de la discusión pagos que han llegado a los $7.967’628.566, realizados como cuota de gerencia a ENTerritorio, por administrar, coordinar y ejecutar el proyecto.
Los pagos por cuota de gerencia están divididos en cuatro momentos diferentes, ligados al avance físico de las obras, según quedó establecido en la Cláusula Séptima del acuerdo público. Como lo explicó El País a principios del mes pasado, ninguna de las obras alcanza el 20%, aun cuando ya se ha girado más del 60% del presupuesto total. Pues según encontró EL TIEMPO, el primer tramo (equivalente al 50 % de la cuota) sí procedía sin exigir avance de obra, pues dependía únicamente de la entrega de documentos de planeación, requisito que ENTerritorio cumplió.

El problema surgió con el segundo pago, que exigía haber alcanzado el 50 % de ejecución del componente de suministro, proveeduría y transporte en el conjunto de los aeródromos. Ese umbral nunca fue acreditado.
